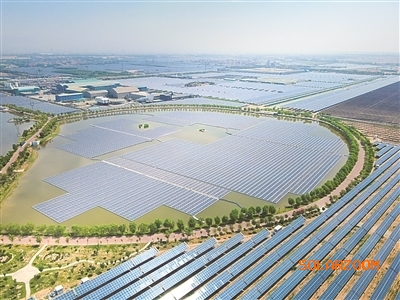

记者6月12日从国网山西省电力公司获悉,截至6月9日,我省最大水上光伏电站——晋南钢铁集团有限公司万亩太子湖光伏电站已正式并网发电40天,累计发电超1800万千瓦时。

据了解,该电站总投资2亿元、容量130兆瓦,为确保其如期投运,国网临汾供电公司营销、调控等部门通力合作,在计量表库存短缺、互感器校验时间明显不足的情况下,采取全省调配计量表、到客户项目现场校验互感器等办法,仅用8天8夜就完成了从客户申请到送电再到207块计量表安装和99台互感器校验,创造了光伏并网的“临汾速度”。
晋南钢铁集团有限公司万亩太子湖光伏电站如期并网,不仅对湖泊进行了综合开发,每年还可发电约2亿千瓦时,为企业节省电费约1亿元,同时减少二氧化碳排放15.7万吨,有力推动企业高质量绿色发展。
